卡库拉铜矿开发持续超预期 计划2021年7月投产
2021/01/08 87568

2020年5~12月项目投产前累计堆存矿石量和品位情况

本网讯 紫金矿业旗下卡莫阿-卡库拉铜矿开发工作2020年实现完美收官。卡库拉铜矿南北两条运输通道先后于11月底和12月底完成贯通,树立了项目开发的两座里程碑,截至12月底,项目地下开拓工程已累计完成29.8公里。采掘班组已进入卡库拉矿床中心的超高品位矿段开采,铜品位达8%以上,远高于全球铜矿平均品位的0.55%。目前卡库拉铜矿项目的地表堆场已储备了约152万吨高品位和中品位矿石,铜品位约4.03%,为项目2021年7月按期投产并实现产能快速爬坡奠定了坚实基础。

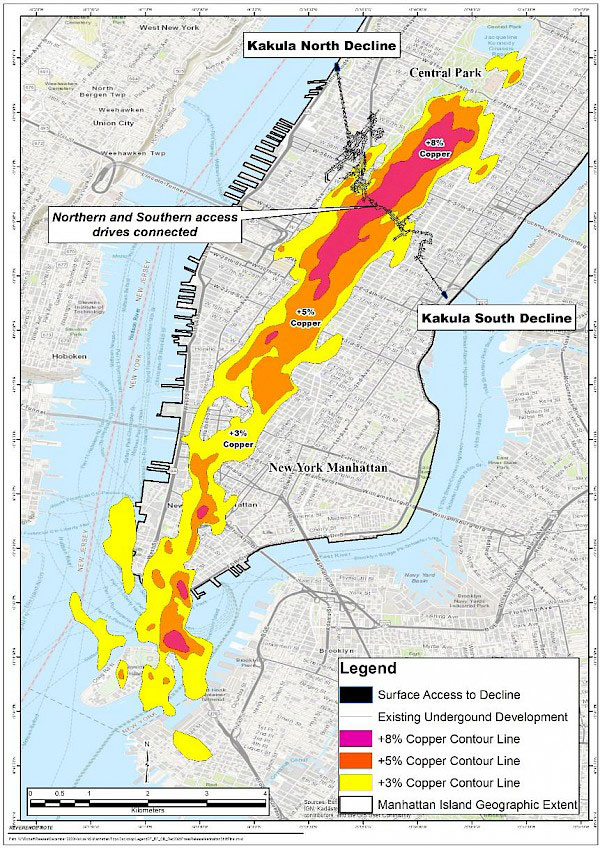

卡库拉矿床长度超过13.3公里,相当于美国纽约曼哈顿岛南部长度

卡莫阿-卡库拉铜矿为全球第四大高品位待开发铜矿,拥有资源储量超过4369万吨,相当于中国铜资源总量的40%,为全球近十年最大铜矿找矿成果,当前卡库拉北和远北区域仍在进行进一步找矿勘探。卡莫阿-卡库拉铜矿矿区规模全球罕见,其中仅卡库拉矿床长度就超过13.3公里,相当于美国纽约曼哈顿岛南部长度。

卡库拉北面斜坡道的主矿堆已储备矿石量约90万吨,铜品位4.26%

卡莫阿-卡库拉铜矿目前按照760万吨/年两个序列推进建设。其中第一序列处理矿量380万吨/年选厂及配套建设进度已完成约68%,将于2021年7月生产首批铜精矿。第二序列380万吨/年选矿厂建设于2020年12月初全速启动,已完成长周期设备订单签订和20%的土方工程。两个序列建成投产后,矿山年产铜金属将达到40万吨,后期若扩产至1900万吨/年处理量,将成为全球第二大铜矿山,高产年铜金属量将超过80万吨。今年7月投产前,项目地表预计储备300万吨高品位和中品位矿石,含铜金属量超过12.5万吨,投产即成为全球品位最高的大型铜矿。卡库拉生产的极高品位铜精矿含铜量将达55%以上。

缝纫项目是卡莫阿-卡库拉铜矿可持续民生计划一部分,图为裁缝工正在缝制卡莫阿铜业的新制服

卡莫阿-卡库拉矿山开发充分践行紫金“命运共同体”理念,高度重视所在国家、社区和人民利益,积极开展“可持续民生计划”,持续做好用工本土化、种植园项目、缝纫就业项目及兴建学校等。同时还积极接入当地国家电网,全面采用清洁能源。根据加拿大机构Hatch Ltd.独立审核,卡莫阿-卡库拉铜矿项目将会成为全球每单位铜温室气体排放量最低的矿山之一。
